Pemindahan Tiang Listrik dan Kabel di Suhat Molor Lagi, Pelebaran Jalan JLS Terhambat

Andreyan (An) • Kamis, 25 Januari 2024 | 23:43 WIB

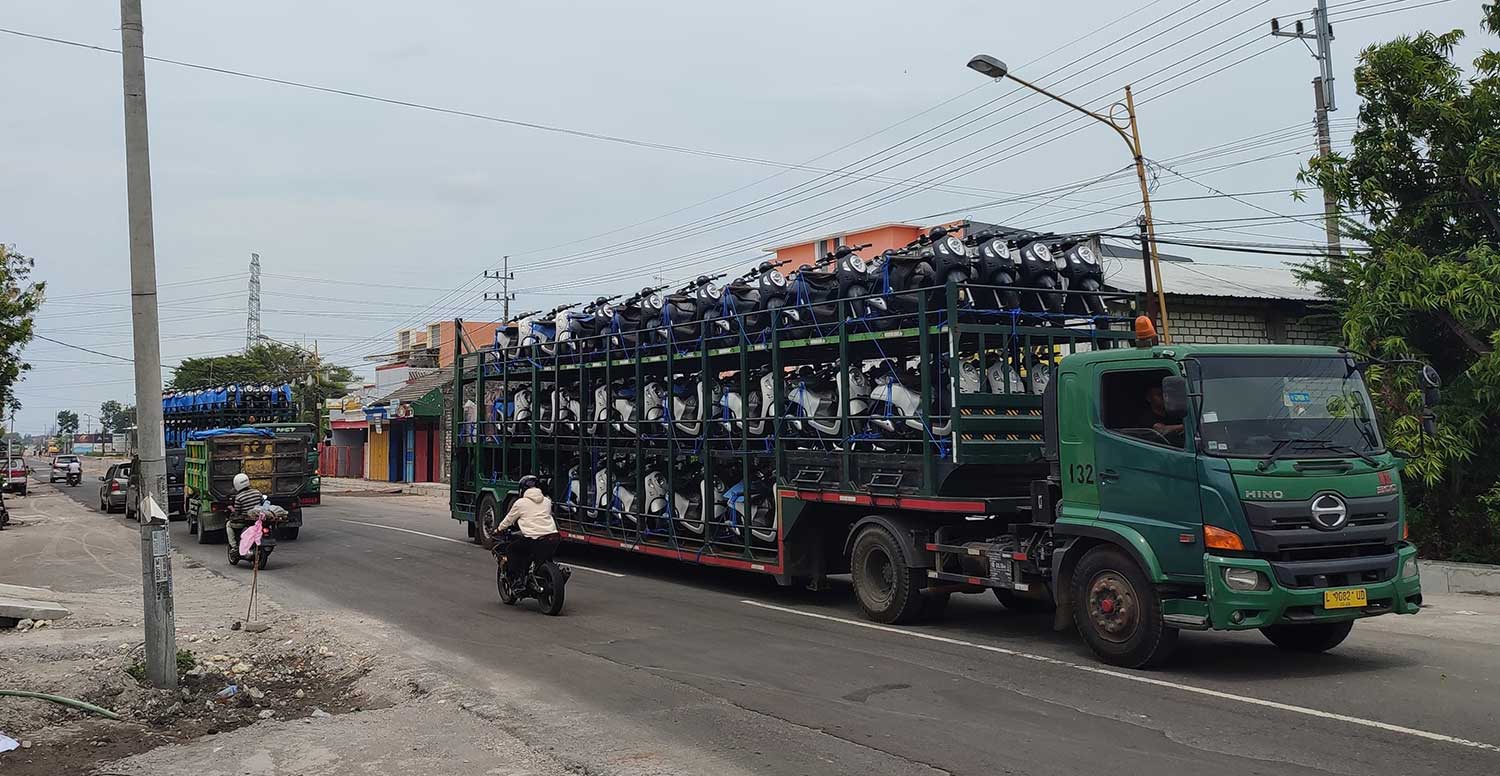

MENGHALANGI: Tiang listrik milik ULP PLN Tuban yang masih tertancap di salah satu titik di Jalan Soekarno-Hatta Tuban mengganggu pengerjaan proyek pelebaran jalan.
MENGHALANGI: Tiang listrik milik ULP PLN Tuban yang masih tertancap di salah satu titik di Jalan Soekarno-Hatta Tuban mengganggu pengerjaan proyek pelebaran jalan.

RADARTUBAN – Pemindahan tiang listrik dan kabel di beberapa titik Jalan Soekarno - Hatta Tuban lagi-lagi molor.

Pemindahan yang direncanakan tuntas pekan lalu, faktanya hingga Rabu (24/1) Unit Layanan Pelanggan (ULP) PLN Tuban belum juga menuntaskan janjinya.

Imbasnya proyek pengaspalan pelebaran jalan di area tersebut turut terhambat.

Teknisi Listrik ULP PLN Tuban Muhammad Gupron menyampaikan, ada beberapa kendala yang menghambat pengerjaan pemindahan tiang listrik dan kabel di area tersebut.

Salah satu hambatannya adalah curah hujan yang beberapa kali mengguyur area tersebut.

‘’Tetap beresiko jika hujan masih mengguyur meski telah dilakukan pemadaman,’’ terangnya.

Lebih lanjut dia katakan, tahap yang membutuhkan waktu paling lama adalah pemindahan kabel yang membentang di sepanjang area Jalan Soekarno Hatta.

Pengerjaan pemindahan kabel yang dilakukan pada Sabtu (20/1) mengakibatkan pemadaman listrik pukul 11.00 – 13.00 waktu setempat.

‘’Kabel kami pindahkan di tiang baru yang kami pasang di tempat yang tidak menghalangi proyek pelebaran jalan,’’ ujar dia.

Gupron menambahkan, pengerjaan pada hari tersebut tidak bisa langsung diselesaikan karena keterbatasan waktu.

Sehingga dilanjutkan pada Senin (22/1) yang mengakibatkan pemadaman listrik pada pukul 15.00 – 17.00 waktu setempat.

Pada saat proses tersebut, dia bersama rekanan menemui kendala baru saat akan melakukan pemindahan salah satu tiang listrik.

Didapati tiang listrik tersebut ada yang retak dan patah sehingga tidak bisa dilakukan pemindahan pada waktu itu.

‘’Rencana akan dilanjutkan pemindahannnya pada pekan ini,’’ imbuhnya.

Sebelumnya ada 11 tiang yang menghalangi proyek pelebaran Jalan Soekarno Hatta Tuban.

Dari jumlah tersebut, ULP PLN Tuban telah memindahkan 8 tiang beserta kabelnya.

‘’Seluruh kabelnya telah kami pindahkan, masih menyisakan 3 tiang yang belum kami pindah,’’ ungkap Gupron.

Menindaklanjuti adanya beberapa tiang yang masih menghalangi proyek pengerjaan pelebaran Jalan Suhat.

Staf Lapangan Satuan Kerja Pelaksana Jalan Nasional Wilayah IV Jawa Timur Siska Yufina mengatakan, molornya pemindahan tiang listrik juga berpengaruh dalam rencana awal pengaspalan pelebaran jalan.

Siska menjelaskan, praktis pengerjaan lanjutan di area tersebut turut mundur.

‘’Padahal tim di lapangan telah siap untuk melakukan pengaspalan, lagi-lagi harus menunggu sepekan lagi,’’ ujar dia.

Sebelumnya Siska juga telah menegaskan, jika sampai akhir Januari tiang listrik tidak segera dipindahkan maka akan tetap dilakukan pengaspalan meski ada tiang yang menghadang.

‘’Masih ada waktu sepekan bagi pihak yang bertanggung jawab untuk segera memindahkan tiang,” tegas dia. (an/yud)

Editor : Amin Fauzie
